Ramløse og Bækkekrog

Ramløse og Bækkekrog omfatter ca. 675 matrikler i Ramløse og 140 matrikler i Bækkekrog. Områderne er blandt de første i Gribskov Kommune, hvor der aktivt arbejdes med en borgerdrevet LAR-løsning som alternativ til traditionel separatkloakering. Der er gennemført omfattende forundersøgelser, hydrauliske analyser, TV-inspektioner, måleprogrammer, nedsivningstests og hydrogeologiske vurderinger, og projekterne er nu under realisering, da projekterne alene bassererer sig på frivillighed, er det ikke klart om separeringen realiseres i fuldt omfang. Grundejere i både Ramløse og Bækkekrog udtræder løbende af kloakopland fsva. regnvand. Gribskov Kommune meddeler nedsivningstilladelser og kloakforsyningen arbejder samtidig aktivt med at afkoble vejvand fra kloaksystemet gennem etablering af lokale nedsivningsløsninger. Formålet er at reducere overløb til Arresø, skabe øget kapacitet i afløbssystemet og sikre en mere robust og bæredygtig håndtering af regnvand.

Resultater af analyserne
Undersøgelserne viser, at størstedelen af Ramløse og Bækkekrog har gode muligheder for lokal nedsivning af regnvand. De hydrauliske analyser dokumenterer samtidig, at en omfattende afkobling af regnvand markant reducerer overløb til Arresø, aflaster det eksisterende afløbssystem og skaber kapacitet til fremtidig byudvikling.

Overløb til Arresø
Ramløse har i dag overløb fra fire fælleskloakerede overløbsbygværker til Arresø og de tilstødende naturområder. Under de nuværende forhold sker der samlet ca. 75 overløb årligt fra de fire overløbsbygværker og der udledes ca. 6.900 m³ opspædet spildevand om året. Beregningerne viser, at den forventede LAR-løsning kan reducere den årlige overløbsmængde til ca. 55 m³, svarende til en reduktion på ca. 99 %. Samtidig reduceres antallet af overløb fra mange årlige hændelser til enkelte hændelser med flere års mellemrum.

Det skal bemærkes, at beregningerne er baseret på et forventet scenarie, hvor 70 % af grundejerne håndterer regnvandet lokalt. Dette er den målsætning, som både den lokale styregruppe og kloakforsyningen vurderer, er realistisk at opnå på baggrund af den nuværende opbakning til projektet. Ved denne tilslutningsgrad forventes overløb ved de største overløbsbygværker kun at forekomme sjældnere end én gang hvert tredje år, mens flere af de øvrige overløb forventes reduceret til én hændelse hvert 10. år eller sjældnere. Ved endnu højere tilslutning forbedres forholdene yderligere.

Beregningerne viser samtidig, at høj tilslutning til LAR i Bækkekrog har en positiv effekt på forholdene i Ramløse. Bækkekrog pumper i dag spildevand videre til Ramløse. Når regnvandet håndteres lokalt i Bækkekrog, reduceres belastningen af de nedstrøms ledninger, bassiner og overløbsbygværker i Ramløse.

Selvom beregningerne viser, at den forventede LAR-tilslutning er tilstrækkelig til at reducere overløbene markant, kan mindre supplerende tiltag blive nødvendige enkelte steder. Disse tiltag kan eksempelvis bestå af mindre bassiner, lokal forsinkelse eller justering af eksisterende anlæg. Omfanget og omkostningerne vurderes dog at være beskedne sammenlignet med en traditionel separatkloakering af hele oplandet.

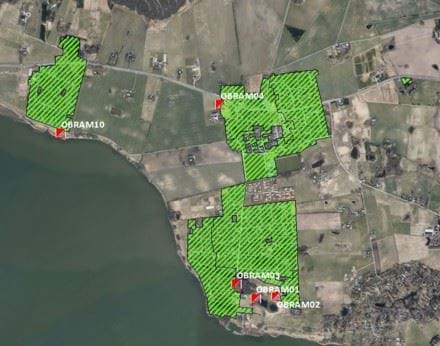

På nedenstående udklip kan de fælleskloakerede områder ses med grøn skravering.

Årlige overløb

Navn

PULS navn

Vandområde

Antal overløb ca. *

Recipient

OBRAM01

OURAM01

Arresø

34

§ 3 sø

OBRAM02

OURAM02

Arresø

13

§ 3 sø

OBRAM03

OURAM03

Arresø

19

§ 3 mose

OBRAM04

OURAM04

Arresø

9

Arresø

OBRAM10

OURAM10

Arresø

12

Arresø

* Gennemsnitlig overløb indberettet til PULS pr. år fra 2024-2025



Økonomi
De økonomiske vurderinger bygger på overslagsberegninger udarbejdet som en del af analysearbejdet. Der er ikke tale om detailkalkulerede anlægsbudgetter og priser på entreprenørarbejder, materialer og blandt andet faskiner har ændret sig siden beregningerne blev udført.

Overslagsberegningerne viste en forventet anlægsudgift på ca. 244 mio. kr. for traditionel separatkloakering i Ramløse mod ca. 52 mio. kr. for en LAR-baseret løsning. For Bækkekrog viste de tilsvarende overslag ca. 42 mio. kr. for traditionel separatkloakering mod ca. 11 mio. kr. for en LAR-baseret løsning.

For den enkelte grundejer vurderes udgifterne ved traditionel separatkloakering typisk til ca. 25.000-130.000 kr., mens etablering af LAR som udgangspunkt vurderes til ca. 1.000 - 50.000 kr., afhængigt af de lokale forhold. Disse beløb er ligeledes baseret på overslagsberegninger og varierer betydeligt fra grund til grund.

Fremdrift
Projekterne er ikke længere på analyse- eller idéstadiet. I Ramløse har en lokal styregruppe i samarbejde med kloakforsyningen indsamlet fuldmagter fra grundejerne medio 2026 opnået ca. 80 % opbakning til deltagelse i LAR-projektet. Entreprenøren er valgt og etablering af LAR på privat grund er igangsat. Samtidig detailprojekteres løsninger til håndtering af vejvand.

I Bækkekrog gennemføres projektet efter samme principper. Første etape er igangsat, de første LAR-anlæg er etableret, og de første grundejere er udtrådte af spildevandsplanen. Arbejdet med vejafvanding og ledningsrenovering er desuden også igangværende.

I Ramløse Syd gennemføres der aktuelt yderligere undersøgelser af terrænnært grundvand og Møllehaverenden for at sikre det bedst mulige grundlag for den videre realisering. Der er etableret boringer til overvågning af grundvandsstanden, og der er opsat flowmålere i Møllehaverenden for at dokumentere vandføringen og afklare de hydrauliske forhold i området.

Tidsplan
En traditionel separatkloakering vurderes umiddelbart at kunne gennemføres på ca. 4 år, mens en fuld LAR-implementering vurderes at kunne gennemføres over ca. 5-10 år. Tidsplanerne skal betragtes som overordnede estimater og afhænger af en lang række variable faktorer.

Det skal bemærkes, at projektet bygger på frivillig deltagelse fra grundejerne. Fremdriften afhænger derfor i højere grad af borgernes frivillige tilslutning end ved et traditionelt anlægsprojekt, hvor der kan gives påbud.
